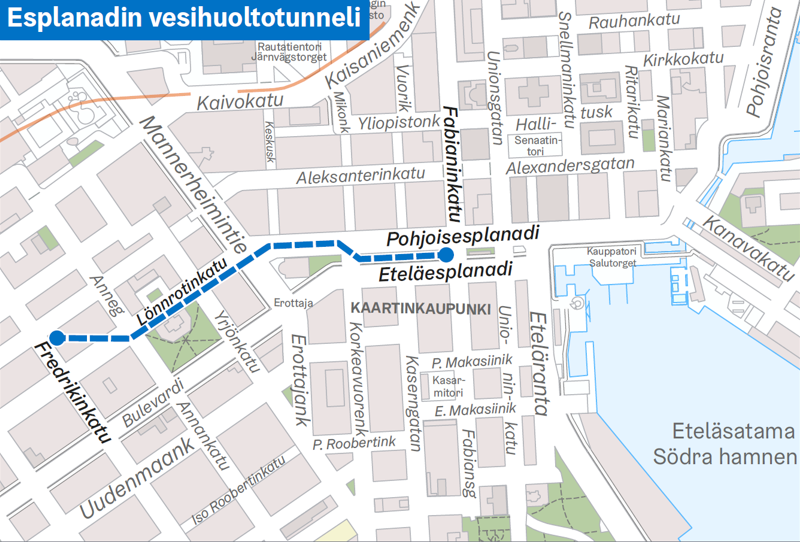

Rakennamme Esplanadin alueelle uuden viemäritunnelin. Uusi tunneli yhdistyy Esplanadilta olemassa olevaan viemäritunneliin. Viemäritunnelin rakennussuunnittelu on käynnistynyt ja varsinaiset rakennustyöt toteutetaan vuosien 2025–2027 aikana.
Uusi viemäritunneli poistaa nykyisiä viemäröinnin kuntoon liittyviä ongelmia ja parantaa rankkasateiden aiheuttamien jäteveden ylivuotojen hallintaa ja tämän myötä vähentää kuormitusta Itämereen. Lisäksi se luo mahdollisuuden eriyttää nykyiset huonokuntoiset sekaviemärit, jotka tällä hetkellä aiheuttavat toistuvaa kunnossapidon tarvetta, hajuongelmia ja nostavat vahinkoriskiä.

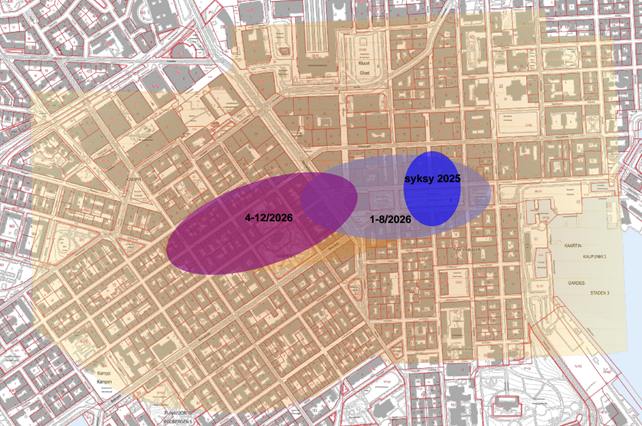

Viitteellinen rakentamisen vaikutusalue.
Rakentamisen aikataulu

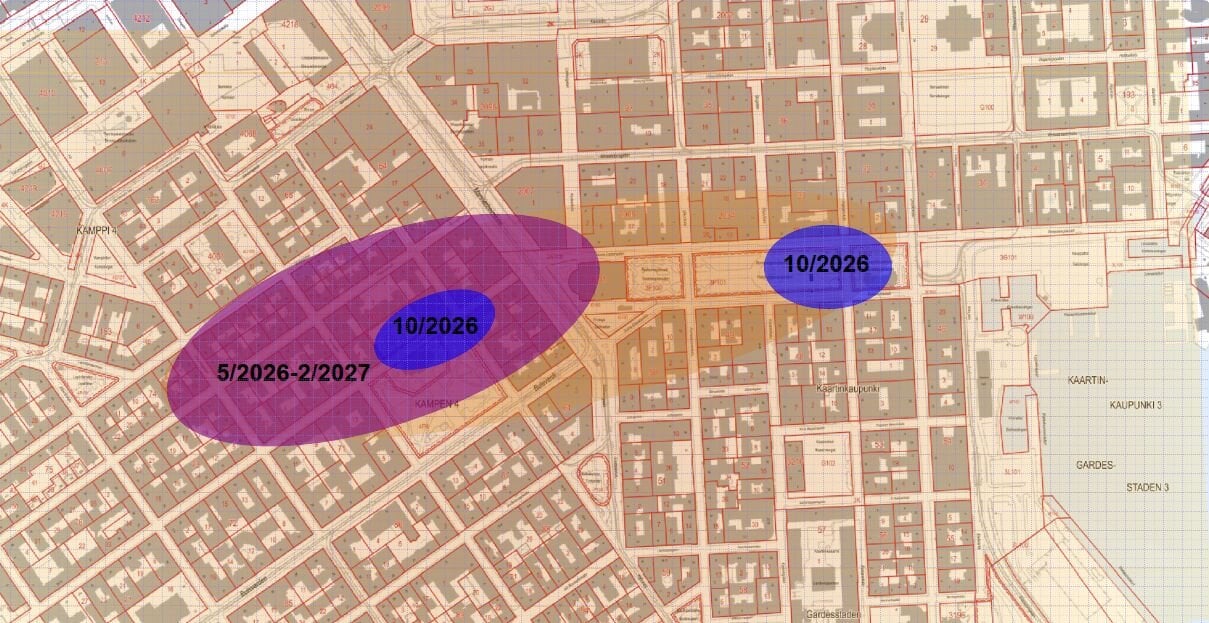

Päivitämme aikataulua suunnitelmien tarkentuessa ja rakentamisen edetessä.
- Rakennussuunnittelu v.2024- kevät 2025
- Lisätutkimukset tunnelin sijainnin varmistamiseksi kevät-kesä 2024
- Rakennustyöt syksy 2025 - kevät 2027
Viemäritunnelin ympäristövaikutukset
Kesäkaudella 2024 tehdään tulevan Esplanadin tunnelin suunnittelualueella maastomittauksia ja maaperätutkimuksia. Puisto- ja katualueella tulee näkymään mittaus- ja tutkimuskalustoa ja tilapäisiä liikennejärjestelyjä.
Tunnelin sijoituksen ratkaisee kallion pinnan korkeus ja laatu sekä muu maanalainen infra. Tunneli pyritään sijoittamaan ensisijaisesti Helsingin kaupungin kiinteistöjen alle. Niiltä osin, kun tunnelia sijoitetaan yksityisessä omistuksessa olevan kiinteistön alle, tehdään kiinteistön kanssa sijoitussopimus tunnelin sijoittamisesta maanalaiseen kalliotilaan. Otamme näiden kiinteistöjen edustajiin erikseen yhteyttä siinä vaiheessa, kun tunnelin sijoitus on varmistunut.
Tunnelin rakentaminen tapahtuu maan alla lukuun ottamatta pystykuilun ja viemärin rakentamista Esplanadin puiston alueella. Alueelle ei ole suunnitteilla suuria poikkeusjärjestelyjä liikenteelle. Kaikki maanpäälliset työt pyritään suunnittelemaan niin, että niistä koituisi mahdollisimman vähän haittaa alueella liikkuville.
Töiden aiheuttamia häiriöitä pyritään minimoimaan niin paljon kuin se on sujuvan työn etenemisen kannalta mahdollista. Louhinta- ja rakentamistöissä noudatetaan urakoiden saamia luparajoja. Kun tunneli on valmistunut, työmaa poistuu ja alue palaa ennalleen, kunnes maanpäälliset verkostojärjestelyt aloitetaan suunnitelman mukaan 2020-luvun loppupuolella.
Esplanadin alueen vesihuoltoverkoston saneeraus
Esplanadin alueen vesihuoltoverkoston saneeraus toteutetaan vaiheittain yhteistyössä Helsingin kaupungin kanssa. Saneeraus alkaa tällä tietoa vuonna 2028.
Syksyn 2024 aikana tehdään vesihuollon sekä alueen katujen saneerausten yhteinen rakentamisen vaiheistussuunnitelma. Työn yhtenä tavoitteena on minimoida tulevan rakentamisen haittoja liikenteelle ja kiinteistöjen saavutettavuudelle. Työssä laaditaan arviot rakentamisen eri vaiheiden kestosta ja pyritään ajoittamaan suurinta haittaa aiheuttavat työt tiiviiksi kokonaisuudeksi ja näin lyhentämään haittojen kestoa. Työn valmistuttua voidaan tarkemmin arvioida koko saneerauksen kesto ja mille vuosille mikäkin osuus ajoittuu.
Työn valmistuttua päivittämme vuoden 2025 aikana vielä kertaalleen vesihuoltoverkoston saneerauksen yleissuunnitelman. Ensimmäisen vaiheen verkoston ja kadun saneerauksen rakennussuunnittelu käynnistyy mahdollisesti vuonna 2026.
